分包管理的相关查询

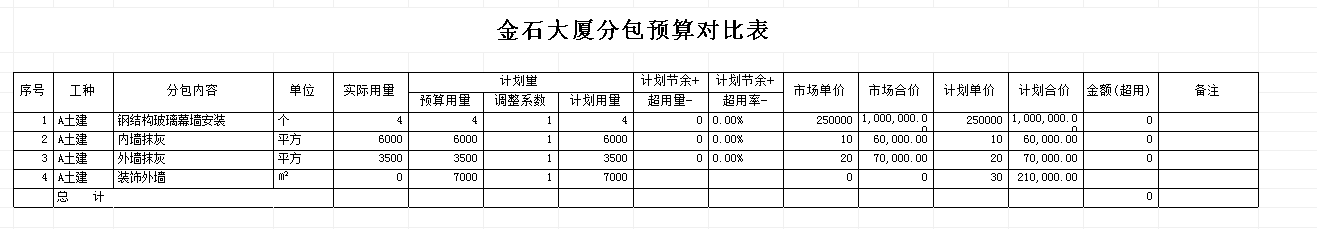

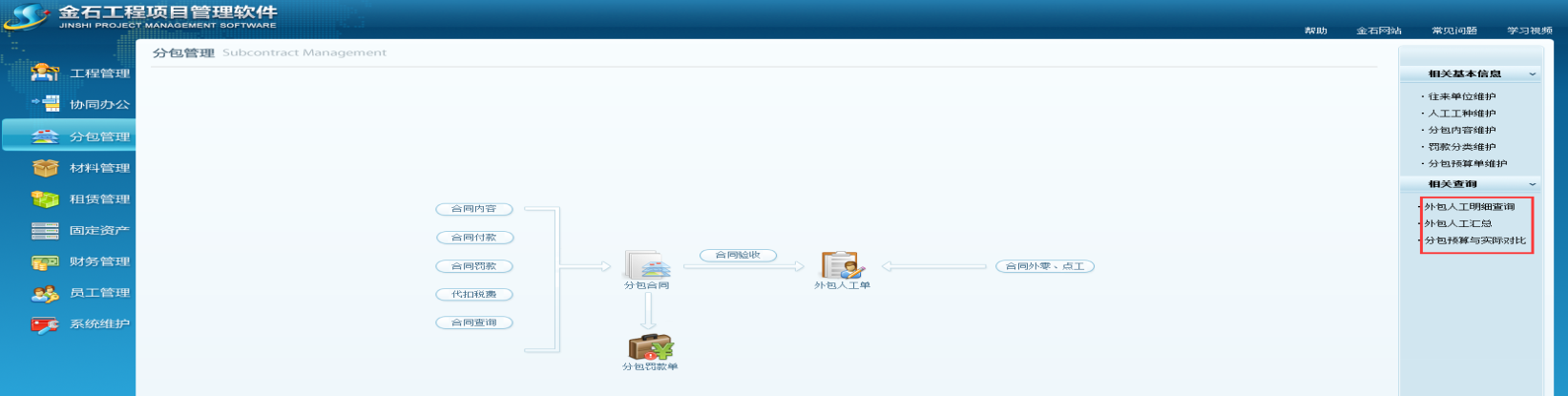

![](../../assets/image495.png)

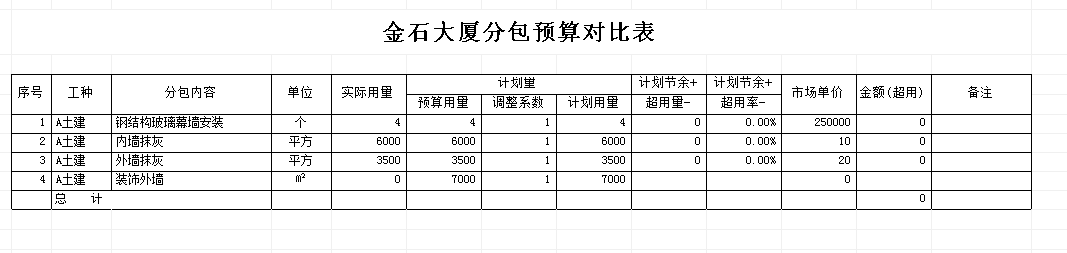

⑴【外包人工明细查询】是用来查询所有【外包人工单】中已经发生的分包内容明细。如下图:
![](../../assets/image496.png)

⑵在分包内容中输入"抹灰"点击【模糊查询】后结果如下:
![](../../assets/image497.png)

⑶【外包人工汇总表】是以【分包内容】汇总查询出某项目的外包人工成本。

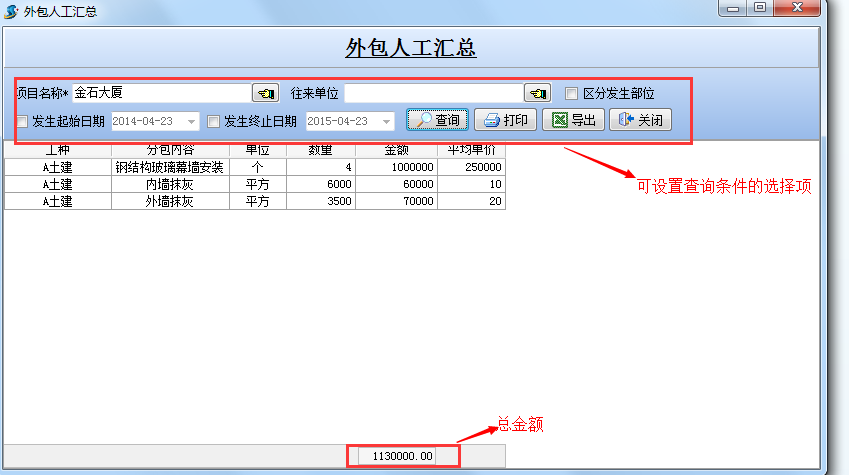

如下图:查询项目为【金石大厦】的外包人工成本。
![](../../assets/image498.png)

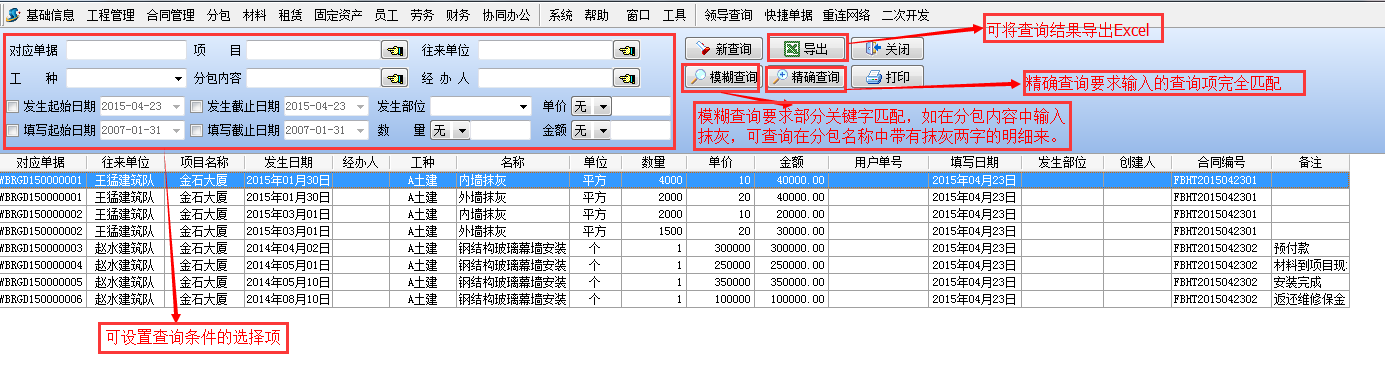

⑷【分包预算与实际对比表】是项目的分包预算单与实际发生的分包进行量价的对比。对比窗口界面设置如下
![](../../assets/image499.png)
由于当前项目对比是以预算单材料名称为基准的,而且预算单里区分了工种,所以需要将“汇总时区分工种”打钩。设置如下图:
![](../../assets/image500.png)
第一种方式生成对比表如下:
![](../../assets/image501.png)
上图中:市场单价加权平均价,未发现分包超量超价的情况。
在第二种方式生成汇总表
![](../../assets/image502.png)
总结:分包管理中成本的体现。
分包成本是由外包人工单产成,其来源可分为两部分,第一:来自分包合同中的合同验收,第二:来自合同外零、点工验收。合同验收和合同外零、点工验收,都要建立外包人工单,两者的区别在于,前者在外包人工单中执行的合同(可以读取到合同内的相关信息,如合同量、上报量等),后者在外包人工单中未执行合同。
分包成本是根据外包人工单中项目名称自动汇总统计到该项目。

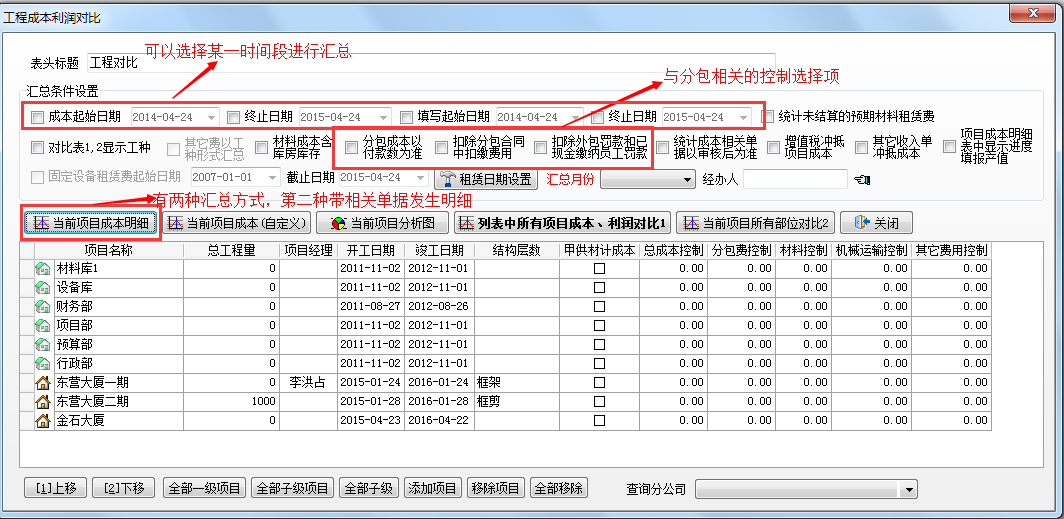

查询成本方法:在【工程管理】模块▬【项目成本利润】选好汇总项目生成项目成本列表。如下图
![](../../assets/image503.png)
下面我们看下金石大厦成本汇总表:
![](../../assets/image504.png)

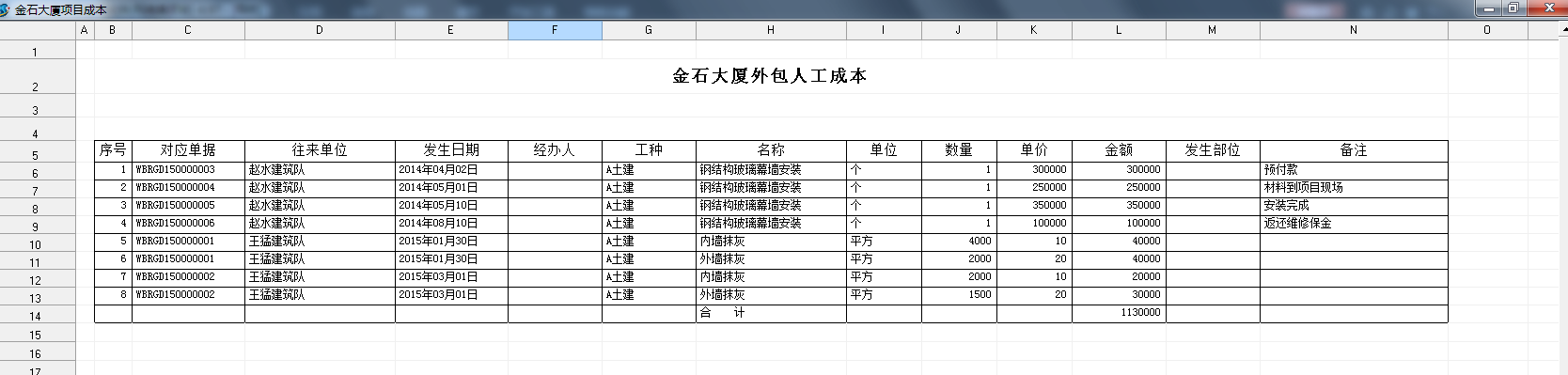

外包人工单发生明细汇总。如下图
![](../../assets/image505.png)
