成本验收控制法

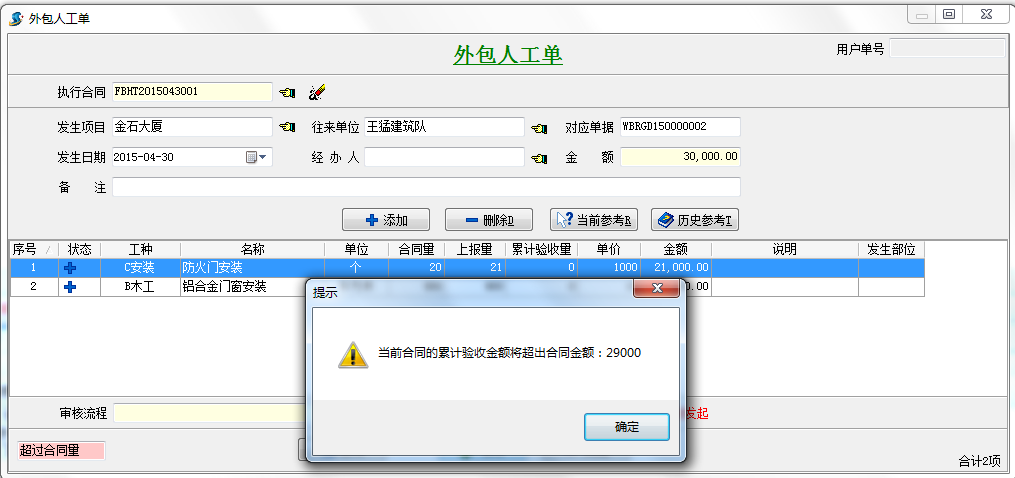

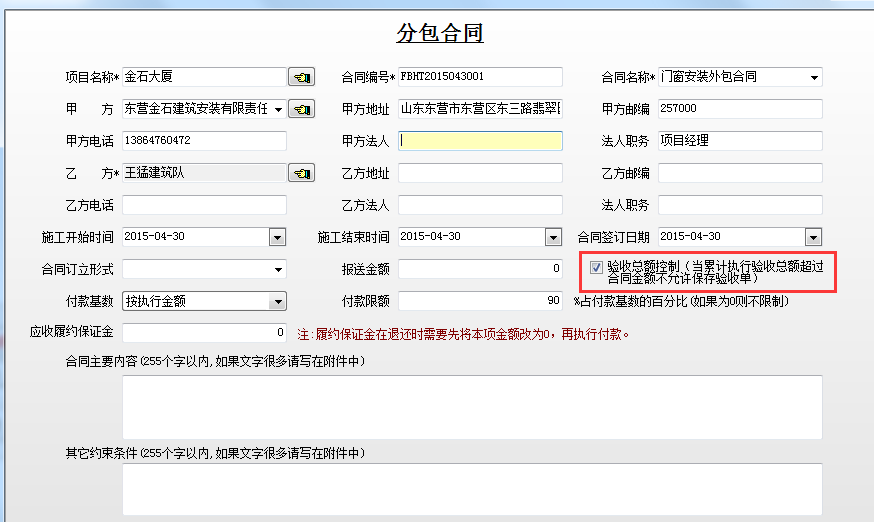

成本验收控制法即通过分包合同验收总额控制选项来控制验收总额。
![](../../assets/image424.png)

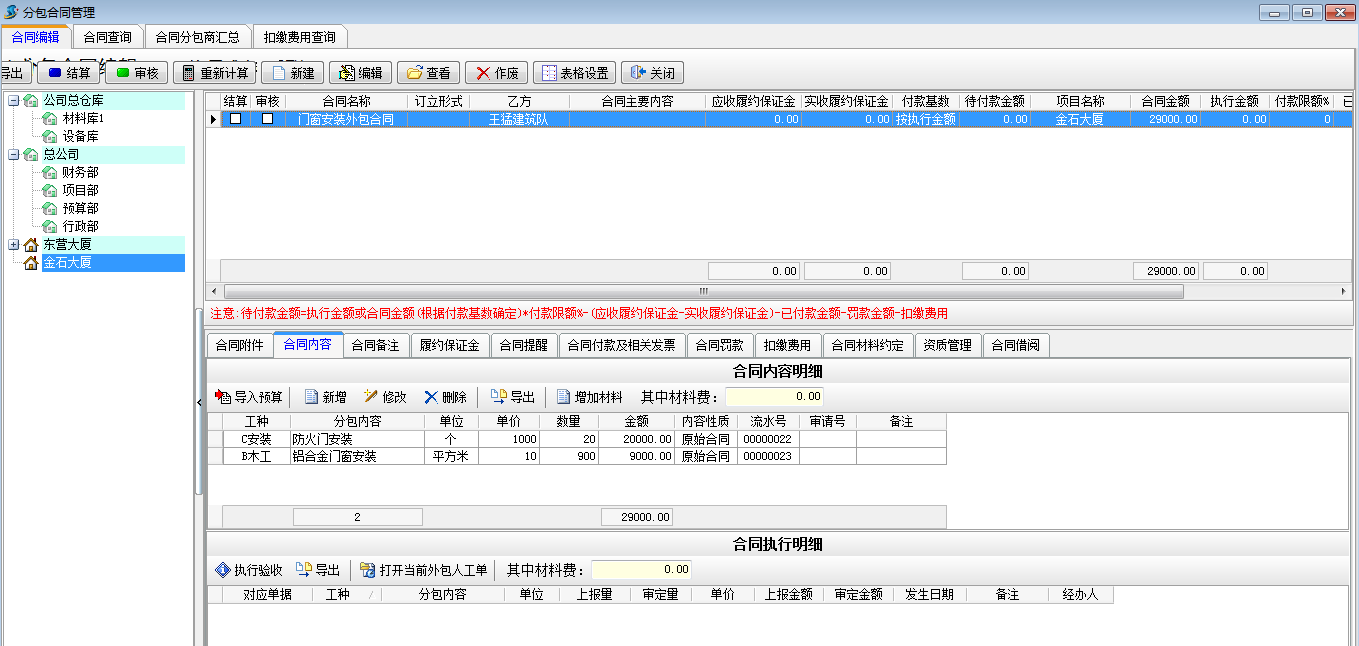

例如我们做一个门窗安装的外包合同,合同内容为:防火门安装单价为1000,数量为20;铝合金门窗单价为10,数量为900。合同如下:
![](../../assets/image425.png)
当我们验收超过总额时系统会自动提示,并且外包人工单不能保存。
![](../../assets/image426.png)

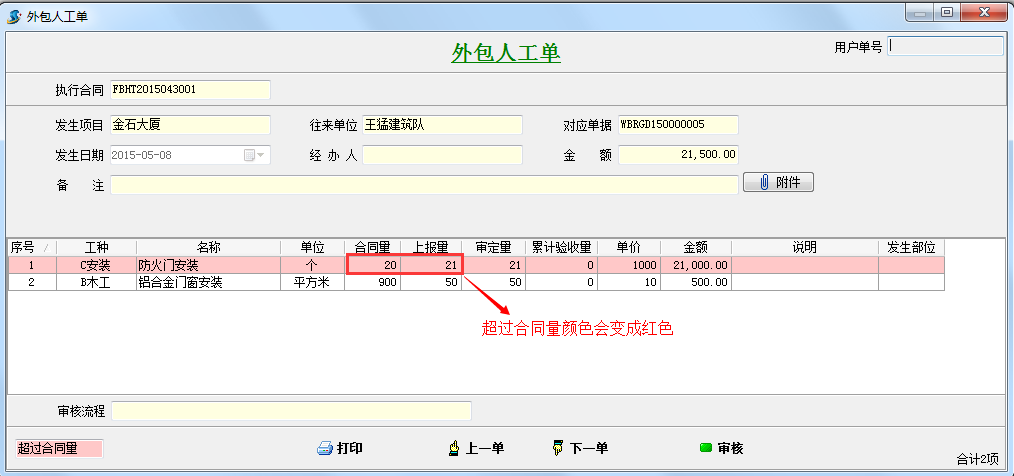

执行合同的外包人工单如果超过合同量,外包人工内容颜色会变成红色。如下图:
![](../../assets/image427.png)

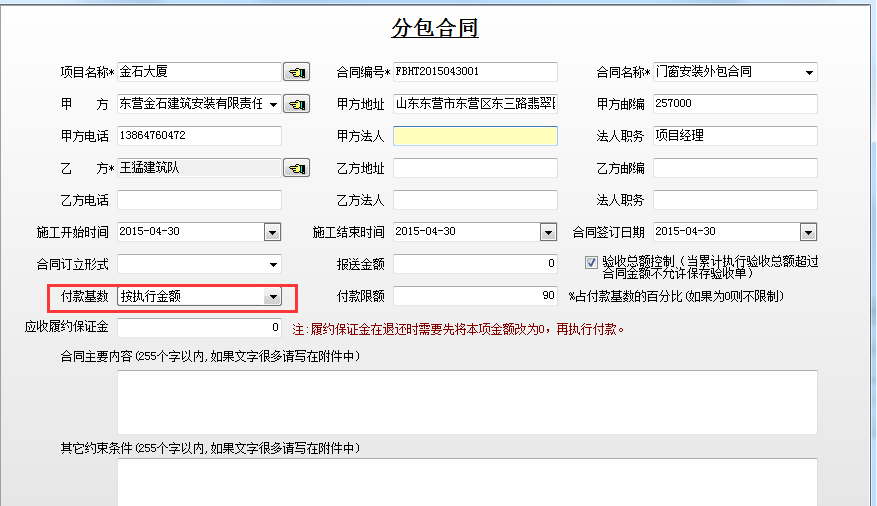

付款执行金额控制
![](../../assets/image428.png)
当我们选择执行金额时,没有验收记录,待付款金额显示为零。
![](../../assets/image429.png)

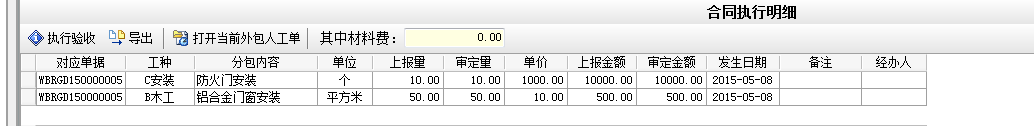

当验收完成防火门安装10个,铝合金门窗安装50平之后会待付款金额则显示验收金额。如下图:
![](../../assets/image430.png)
![](../../assets/image431.png)
