金石工程项目管理软件
咨询热线:130 1111 0260

扫二维码
添加微信

清单进度(部位分解、填报、对比)

浏览:4997次     项目时间:2020-02-13



一、部位分解及工程量清单

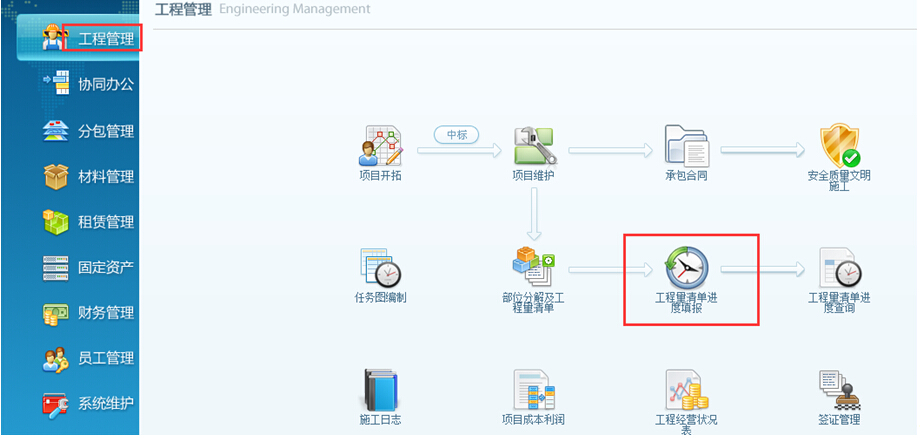

        在《金石工程项目管理软件》中,进入导航【工程管理】->【部位分解及工程量清单设置】进行分解操作,可按照层次或级别进行分解,即添加“平级”或“子级”。

 工程项目管理系统中已维护好的项目部位可进行剪切粘贴的操作。“剪切”时选中要变动的部位,点击鼠标右键选择“剪切”,“粘贴”时选中项目部位,点击鼠标右键,选择“粘贴到顶级下”或“粘贴到子级下”,如图:

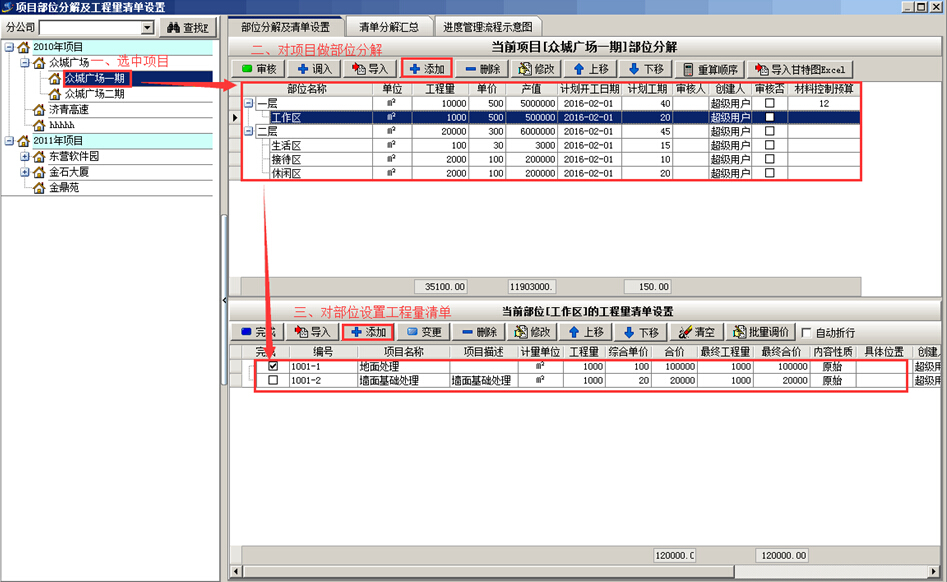

工程项目管理系统中部位分解完成之后,对项目做工程量清单设置。首先选中项目部位,然后在“工程量清单”里面点击“添加”添加工程量清单,在编辑工程量清单时,填写各项基本信息。如图:


        1、  在对应的项目下建立部位。

        2、  在对应的部位下建立清单。


二、项目进度填报

        (1)工程量清单编辑中的填报方式分“进度填报单”或“分包验收单”,公司自己做的工程量填报方式为“进度填报单”,分包出去的工程在选择的填报方式为“分包验收单”。

        (2)若项目的部位名称有变动,可在系统中随时更改,与此部位相关的单据涉及到的部位名称会随变动而更改。


        1、 形象进度填报(上报给甲方的进度),通过-【工程量清单进度填报】,如图:




        点击【添加】按钮,调入清单后输入【本次完成量】即可。

        2、 实际进度填报,有两种填报方式:

        (1)自己施工的通过做-【工程量清单进度填报】(填报方式:实际进度),如下图:


         (2)分包的工程通过【分包管理】中做【分包验收单】来实现。正常的分包验收要有分包合同。在做分包合同时可引用部位分解里的清单,如下图:


        这时在验收时分包验收单自动关联合同,如图:

        这样达到的效果是:“工程量清单”关联“分包合同”、“分包合同”又关联了“分包验收单”

三、工程量清单汇总以及工程量进度查询

       1、工程量清单汇总

        【清单分解汇总】主要是把项目下所有部位相同清单的工程量进行合并汇总。

        “形象总工程量”:当前工程该清单的总量。

        “已签定分包合同总量”: 当前工程该清单签定的分包合同量,如果是分包的清单的话,该量通过【分包合同】、【分包变更单】得出,一般实际要施工的最终量。

        2、工程量清单进度查询

        项目进度查询时,系统会根据项目部分以及工程量清单汇总项目进度。如图:

        (1)工程量=清单分解里的量,即和甲方的合同量或预算量。

        预算产值=工程量×综合单价

        (2)形象完成量=【工程量清单进度填报】(填报类别:形象进度)

        形象完成产值=形象完成量×综合单价

        形象完成%=形象完成产值/预算产值

        (3)实际完成量=【工程量清单进度填报】(填报类别:实际进度)+【分包验收单】的审定量

        实际完成产值=实际完成量×综合单价

        实际完成%(合同)=实际完成量/分包合同量

        实际完成%(预算)= 实际完成量/工程量

        注:查询[项目]或[部位]时,“累计完成%”为当前节点下子级累计完成产值合计之比。

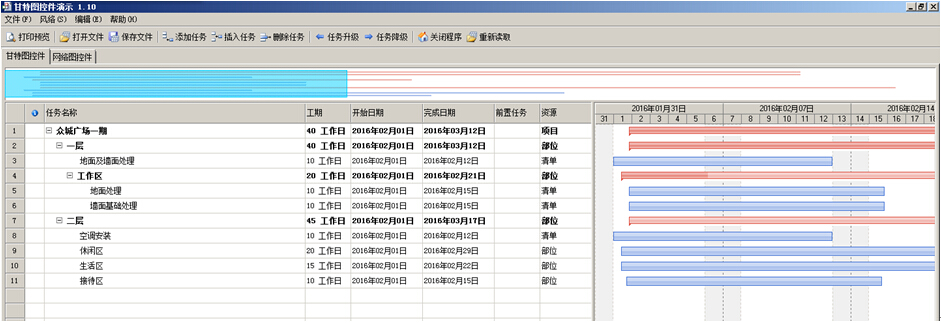

        1、 工程量进度清单可生成甘特图,包括“形象比预算”、“实际比合同”以及“实际比预算”的甘特图,如图:

        (1)形象比预算:形象完成%  (2) 实际比合同:实际完成%(合同) (3)实际比预算:实际完成%(预算)

        “形象比预算”甘特图:

        实际比合同甘特图:

        实际比预算甘特图:
