金石工程项目管理软件
咨询热线:130 1111 0260

扫二维码
添加微信


示例1-单价合同

分类:分包 发布时间:2020-01-05 11100次浏览

关键字:分包合同   单价合同   分包验收   分包款支付

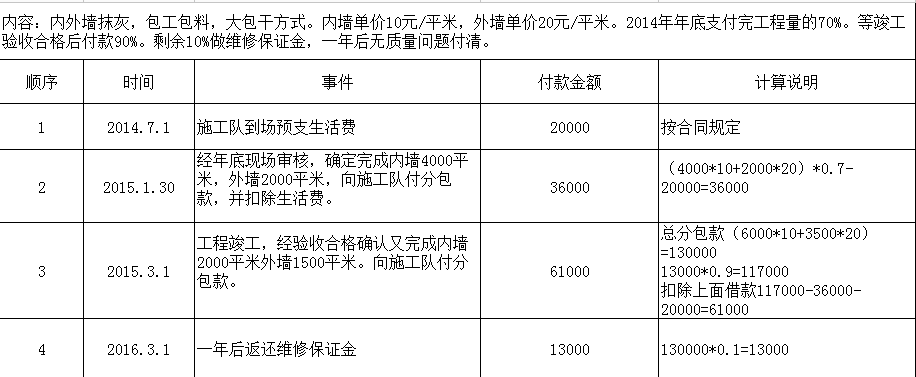

单价合同在工程项目管理中时常会用到,在此举例说明下,如下图示例



首先新建一个分包合同并添加合同工内容,录入单价,数量默认为0,如下图

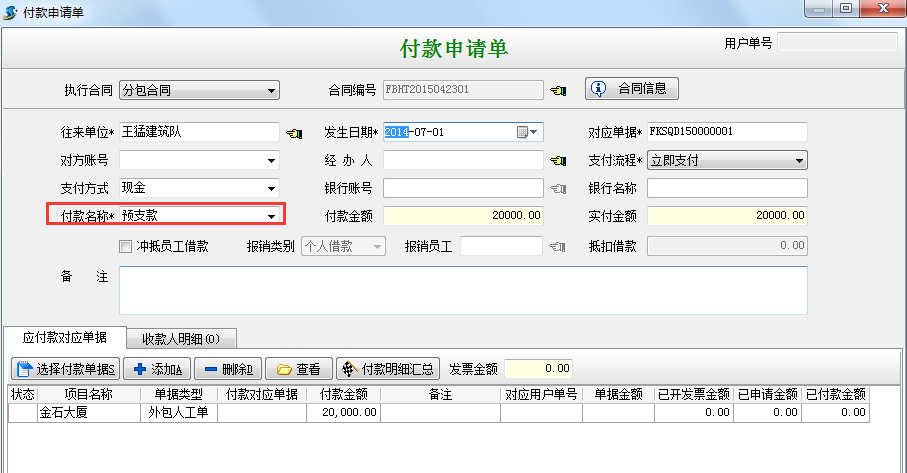

然后施工队到场支付2万生活费在合同付款及相关发票处选择执行付款。如图


因为合同还未进行任何验收,付款时系统会自动提醒是否支付生活费。






付款完成之后生成付款明细

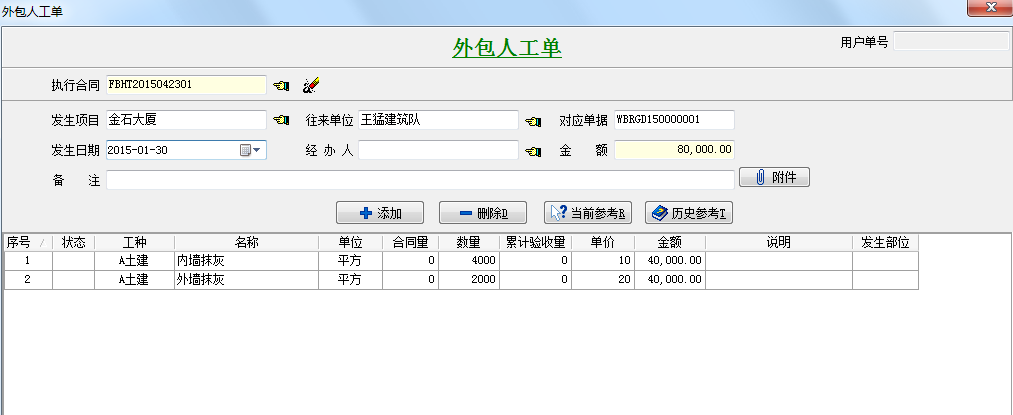

经年底现场审核,确定完成内墙4000平米,外墙2000平米,向施工队付分包款,并扣除生活费。我们在合同内容处选择执行验收或者直接做外包人工单。(外包人工单可进行多级审核)如下图:


点击保存之后金石系统会自动提示预付款单如图




点击确定保存完成生成验收明细如图

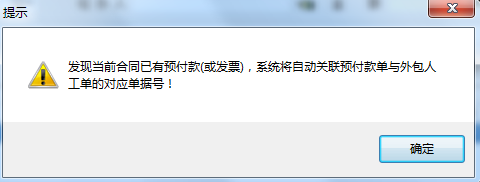

在合同付款及相关发票处点击付款生成付款申请单,系统会自动提示你已有预付款。



选择否,生成新的付款申请单如图

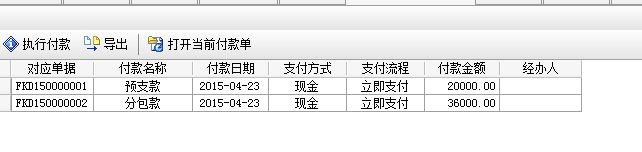

这是生成新的付款明细



注:本次付款计算方法,已验收外墙保温和内墙保温总价乘以70%(合同约定),在扣除2万的预付款。即(4000*10+2000*20)*0.7-20000=36000


工程竣工,经验收合格确认又完成内墙2000平米外墙1500平米。向施工队付分包款。


执行验收生成外包人工单,如下图,

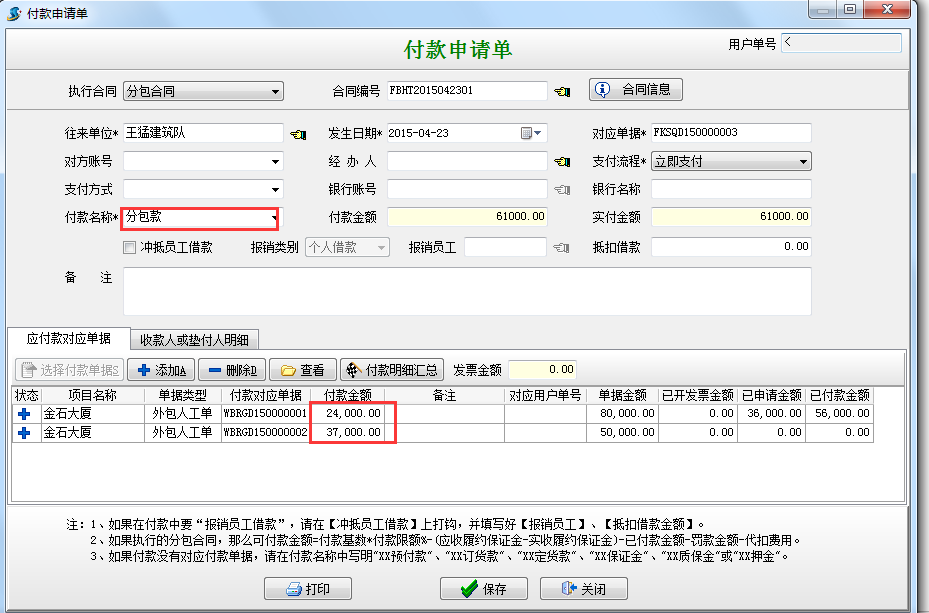

执行付款生成付款申请单付款金额为61000元如下图



注:本次付款说明总的验收分包款的90%减去已付的36000和20000。


即(6000*10+3500*20)*0.9-36000-20000=61000


这样我们就总共付款117000还有13000作为维修保证金未付。


我们看一下分包合同显示的未付款金额,总金额,已付金额如下图




如有合同罚款可以在合同罚款出填写付款单。如下图




一年以后支付维修保证金,在付款及相关发票处点击执行付款。现在待付金额是12000如果超过这个付款金额软件会自动提示。如下图



付款完成后,这样我们就完成了这个单价分包合同。


此文章有金石软件蒋工后期重新编辑审校后上传,如有错误之处,敬请指出,不吝赐教。
